!!แม่สาย!! เดินหน้าเร่งฟื้นฟูเก็บกู้ โคลน-ดิน พิษภัยพิบัติน้ำท่วม 2 สัปดาห์ที่ผ่านมา

!!แม่สาย!! เดินหน้าเร่งฟื้นฟูเก็บกู้ โคลน-ดิน พิษภัยพิบัติน้ำท่วม 2 สัปดาห์ที่ผ่านมา

เมื่อวันที่ 24 กันยายน 2567 เวลา 18.00 น.นายณรงค์พล คิดอ่าน  นายอำเภอแม่สาย พร้อมกำลังพลเจ้าหน้าที่ทหารของกองทัพไทย และหน่วยงานที่เกี่ยวข้อง ได้ประชุมติดตามสถานการณ์การสรุปผลการทำงานในรอบวันเพื่อเร่งให้ความช่วยเหลือผู้ประสบเหตุอุทกภัยในพื้นที่อำเภอแม่สาย เป็นเวลา 2 สัปดาห์ที่ผ่านมา ณ ศูนย์บัญชาการเหตุการณ์ห้องประชุมชั้น 2 ที่ว่าการอำเภอแม่สาย และมอบหมายภารกิจในการช่วยเหลือผู้ประสบภัยฯ และฟื้นฟูพื้นที่ โดยสรุปผลการประชุม ดังนี้

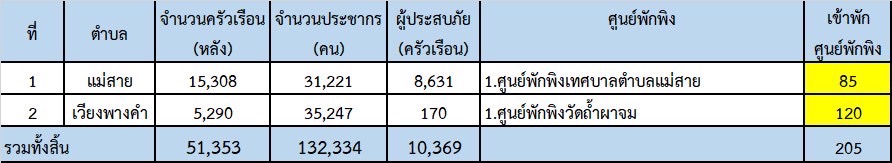

1. ศูนย์พังพิง จำนวน  2 แห่ง ได้แก่  – ศูนย์พักพิงเทศบาลตำบลแม่สาย จำนวน 85 ราย – ศูนย์พักพิงวัดถ้ำผาจม 205 ราย – รวมทั้งสิ้น 290 ราย การฟื้นฟู ได้แบ่งทีมและโซนการปฏิบัติงานกู้คืนสภาพบ้านพักอาศัย ในพื้นที่ประสบอุทกภัย โดยมีผลการดำเนินงาน ดังนี้

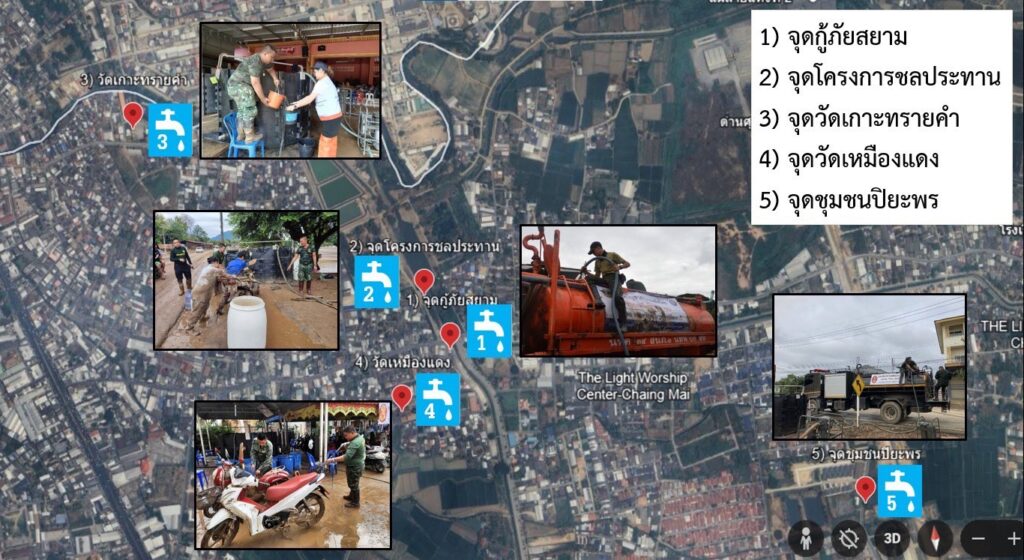

2.ขอบเขตการจ่ายน้ำประปา และไฟฟ้า -ได้รับบริการ จำนวน 15,150 ราย ยังไม่ได้รับบริการ จำนวน 175 ราย – การไฟฟ้าได้รับบริการไปแล้วร้อยละ95 คงเหลือชุมชนเกาะทรายและเหมืองแดง ที่ยังมีผลกระทบ แต่ได้จ่ายไฟฟ้าไปแล้ว 1000 หลังคา คงเหลือ 500 หลังคา ที่จะต้องสำรวจเพื่อจ่ายไฟฟ้าเป็นรายหลัง 3.จุดให้ บริการประปาสนาม จำนวน 5 จุด ดำเนินการติดตั้ง จำนวน 5 จุด

    3.1 จุดที่ 1 จุดกู้ภัยสยาม ผลิตน้ำได้ 62,000 ลิตร

    3.2 จุดที่ 2 จุดโครงการชลประทาน ผลิตน้ำได้ 16,000 ลิตร

    3.3 จุดที่ 3 จุดวัดเกาะทรายคำ ผลิตน้ำได้  12,000 ลิตร

    3.4 จุดที่ 4 จุดวัดเหมืองแดง ผลิตน้ำได้ 22,000 ลิตร

    3.5 จุดที่ 5 จุดชุมชนปิยะพร ผลิตน้ำได้ 24,000 ลิตร

รวมกำลังการผลิตน้ำประปา วันที่ 24 จำนวน 136,000 ลิตร

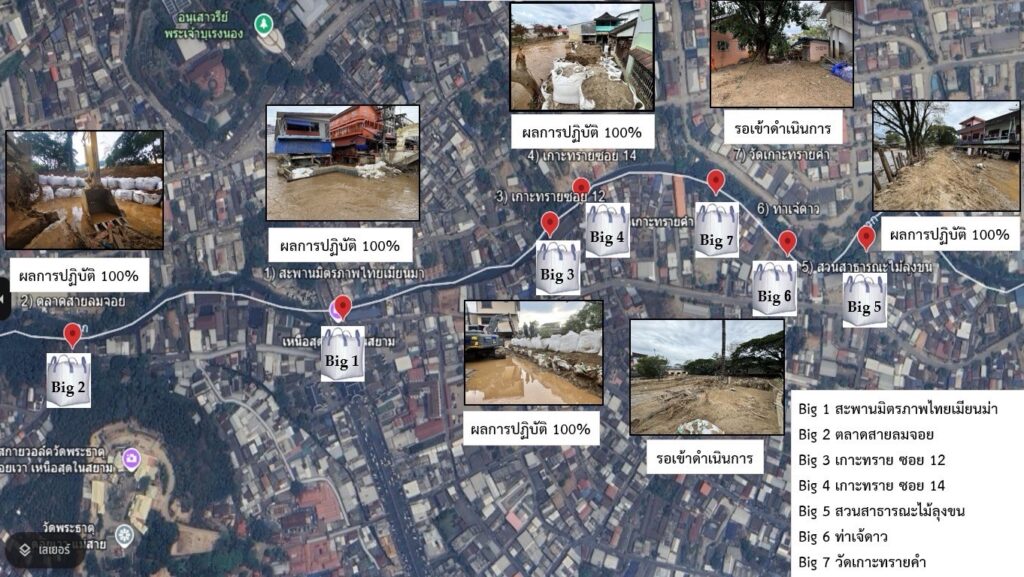

4.การดำเนินการปิดจุดรอยรั่วโดยใช้บิ๊กแบ็ค จำนวน 7 จุด  4.1 จุดใต้สะพานข้ามแม่น้ำสาย แห่งที่ 1 ไทย-เมียนมา (ผลการดำเนินการแล้วเสร็จ)

    4.2 จุดตลาดสายลมจอย (ผลการดำเนินการแล้วเสร็จ)

    4.3 จุดเกาะทรายซอย 12 (ผลการดำเนินการแล้วเสร็จ)

    4.4 จุดเกาะทรายซอย 14 (ผลการดำเนินการแล้วเสร็จ)

    4.5 จุดสวนสาธารณะไม้ลุงขน (ผลการดำเนินการแล้วเสร็จ)

    4.6 จุดท่าน้ำเจ้ดาว (ผลการดำเนินการ จะเข้าพื้นที่พรุ่งนี้)

    4.7 จดวัดเกาะทราย (ผลการดำเนินการ จะเข้าพื้นที่พรุ่งนี้)

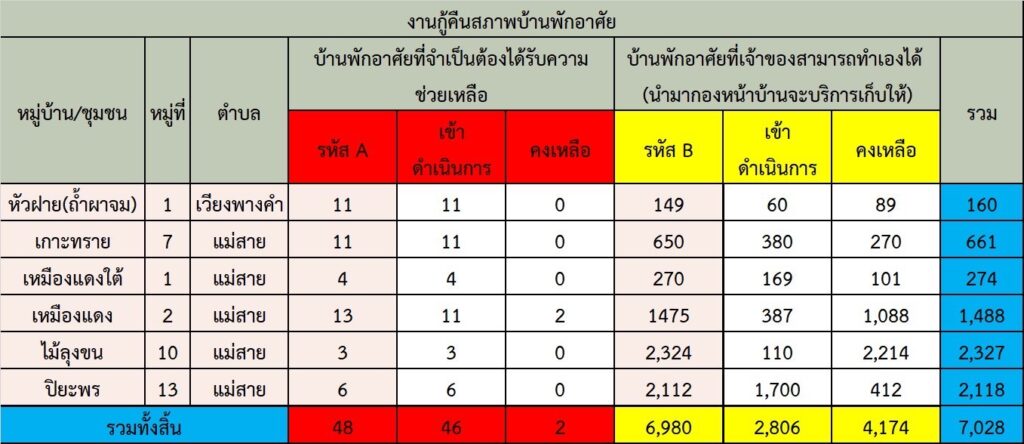

5. งานกู้คืนบ้านกลุ่มผู้เปราะบาง

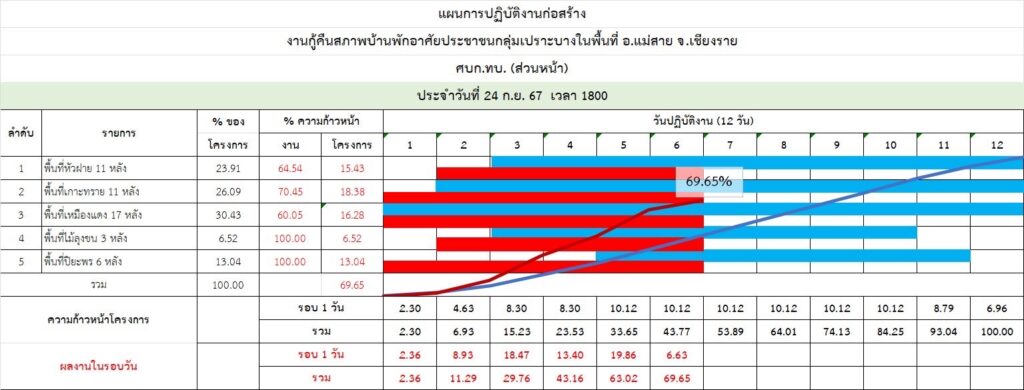

     5.1 บ้านหัวฝาย เป้าหมาย 11 หลัง อยู่ระหว่างเข้าพื้นที่ดำเนินการ

     5.2 บ้านเกาะทราย เป้าหมาย 11 หลัง เข้าดำเนินการ 11 หลัง

     5.3 บ้านเหมืองแดง เป้าหมาย 13 หลัง เข้าดำเนินการ 11 หลัง

     5.4 บ้านเหมืองแดงใต้ เป้าหมาย 4 หลัง เข้าดำเนินการ 4 หลัง

     5.5 บ้านไม้ลุงขน เป้าหมาย 3 หลัง เข้าดำเนินการ 3 หลัง

     5.6 บ้านปิยะพร เป้าหมาย 6 หลัง เข้าดำเนินการ 6 หลัง

           คิดเป็น ร้อยละ 69.65 ของแผนการดำเนินการ

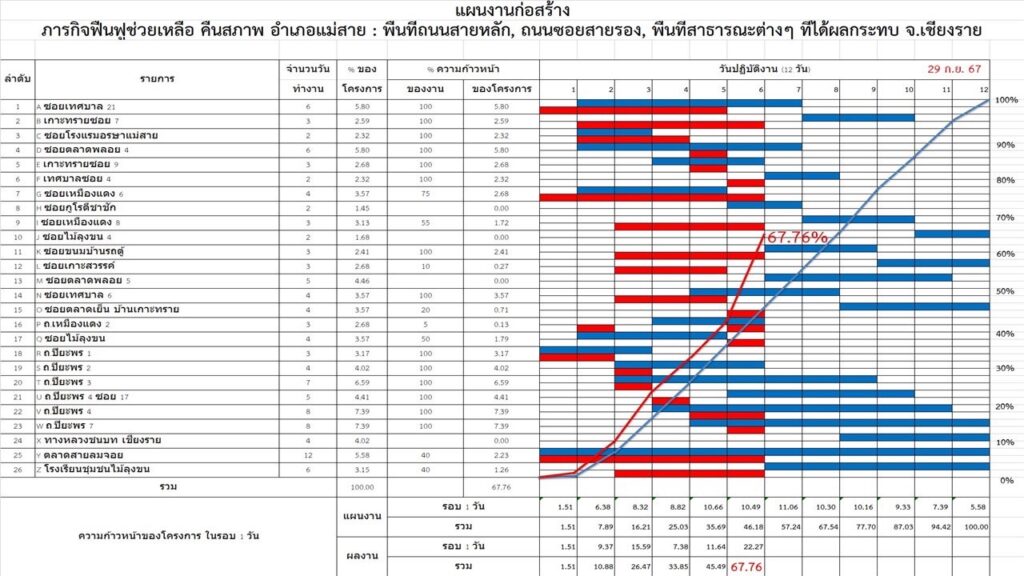

6. งานฟื้นฟูสภาพถนนและพื้นที่สาธารณะจำนวน 26 จุด  6.1 ถนน 26 สาย พื้นที่สาธารณะ 2 แห่ง เข้าดำเนินการ จำนวน 22 จุด งานถนน 24 สาย พื้นที่สาธารณะ 2 แห่ง คิดเป็นร้อยละ 67.76 ของแผนการดำเนินการ 7.แผนงานจารจร7.1 กำหนด ถนนฝั่งทิศตะวันตกให้รถประชาชนวิ่งสวนทางกันการจอดรถจอดไหล่ทางโดยอนุญาตให้จอดชิดขอบทาง7.2 กำหนดใช้เส้นทางตั้งแต่ห้วยน้ำริน – ด่านพรมแดนฯ แห่งที่1 จัดเจ้าหน้าที่อำนวยความสะดวกในการจราจรของประชาชน – การเปิด เส้นทางจะดำเนินการประสานเพื่อขอเปิดเส้นทางจราจรในบริเวณที่เครื่องจักรทำงานและการจราจรหนาแน่น

– จะของดหน่วยงานหรือองค์กรที่เข้าไปในพื้นที่ในการแจกน้ำดื่มและอาหาร ไม่ให้เข้าพื้นที่ เพราะทำให้การจราจรติดขัดในบริเวณนั้น

8. งานทิ้งดินโคลนจากน้ำท่วม 8.1 กำหนดแผนการทิ้งดินโคลนโดยกำหนดจุดการทั้งสิ้นจำนวน 12 จุด ในการดำเนินการทิ้งดินโคลน ในการเร่งช่วยเหลือขุดเจาะเอาโคลน-ดิน ออกบ้านเรือนของพีน้องประชาชน และเปิดเส้นทางถนน ในเขตพื้นที่ อ.แม่สาย จ.เชียงราย ที่ได้รับผลกระทบหนักจากภัยพิบัติน้ำท่วมตั้งแต่ในวันที่ 10 กันยายน 2567 ที่ผ่านมา ในการเร่งฟื้นฟูให้พื้นที่เศรษฐกิจเมืองแม่สายให้กลับมาดังเดิม…

บก.เจี๊ยบแม่สายนิวส์ออนไลน์  ///  รายงาน  ///

Loading

ใส่ความเห็น

อีเมลของคุณจะไม่แสดงให้คนอื่นเห็น ช่องข้อมูลจำเป็นถูกทำเครื่องหมาย *
